3月2日11時58分,國家首個“沙戈荒”地區風電光伏基地外送電項目--寧夏-湖南±800千伏特高壓直流輸電工程衡陽換流站工程GIS耐壓及局部放電試驗一次順利通過,標志著設備安裝、調試等環節均達到高質量標準,為工程交流系統先期帶電打下堅實的基礎。
本工程GIS采用3/2接線形式,共包含32個開關間隔構成6個完整串和2個不完整串,母線總長度達7651米,安裝對接面1622個,氣室504個,充入SF6氣體1700瓶余瓶,廠供電纜10萬米。湖南地區陰雨天氣多、環境濕度大,監理項目部克服多重不利因素,精心策劃,統籌組織,GIS設備于2024年9月19日開始安裝,歷時110天全部安裝完畢,2025年2月21日啟動耐壓及局部放電試驗,試驗共分為七段,歷時10天一次順利通過。
針對GIS設備安裝質量,監理項目部始終堅持“事前策劃預防、事中落實嚴控、事后分析總結”的原則,全過程開展GIS設備安裝質量管控工作。為確保GIS設備安裝各項策劃交底到位,安裝前監理部組織施工單位、設備廠家等相關單位共同審查“GIS設備安裝方案”“GIS安裝現場安全文明施工布置方案”,同時應用公司積累的相關GIS設備安裝“負面清單”,對施工單位、設備廠家交底,從策劃階段堅決規避以往GIS設備安裝問題的發生。

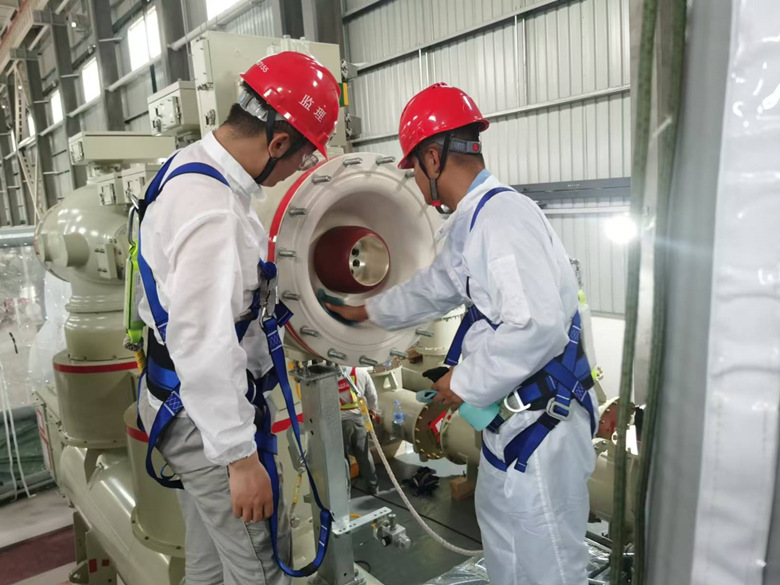

針對GIS管道母線及套管設備吊裝高風險作業,監理項目部安全團隊輪班旁站,對站班會、安全準入、機械設備狀態、高空防護逐日逐點開展復核,對施工作業的規范性進行全過程安全管控;嚴格督促施工項目部落實網省公司反違章各項工作要求,建立施工班組“駕照式”違章考核積分制度,提高違章通報曝光和嚴重違章懲處力度,及時“亮燈”,敢于“亮劍”,充分落實各項安全管控措施及要求,為GIS設備的安裝保駕護航。
衡陽±800kV換流站工程GIS耐壓及局部放電試驗的一次順利通過,生動充分詮釋了公司特高壓事業部2025年度“六嚴四愛”“不嚴非監理、不嚴非誠信”主題活動理念精髓,充分踐行了公司“質量優先、服務至上”的基本原則,監理工作得到國網特高壓部、湖南省公司及現場業主項目部的高度認可。
在后續工作中,衡陽換流站監理團隊將繼續堅持“誠信”文化引領,一絲不茍保質量、萬無一失保安全,精心策劃,用心管控,嚴把每一道工序關口,做實每一處細節,充分發揮工程監理管控成效,努力付諸實際行動,真正把本工程各項管控工作落到實處,為工程作做出有力貢獻。
